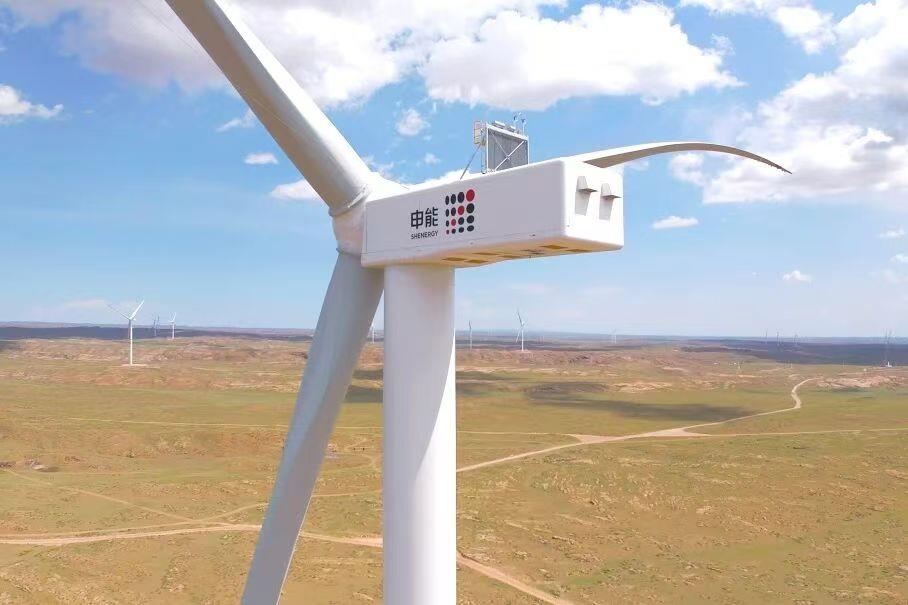

据中联重科官网消息,新疆塔城托里县135万千瓦风电项目62台风机吊装近日圆满收官,承担核心吊装任务的是中联重科1300吨履带起重机。几乎同一时间,徐工发布风电阻吊装场景通稿,”全球第一吊”XCA4000与XGC110A履带吊一主一辅,完成160米高空6.25兆瓦风机安装;中联重科2000吨履带起重机则在广东太平岭核电3号机组完成大型模块吊装。三个场景、三家项目方、两类新能源,指向同一个变化:大吨位起重机的主场,正在从传统基建转向新能源工地。
戈壁风口62台风机:极端工况成了常规考题
先看塔城这个项目交出的作业数据。项目位于托里县庙尔沟镇”老风口”核心区域,每年8级及以上大风天气超过150天,全年有效施工期不足半年,风季每周有效吊装作业时间只有两到三天。本期总装机442.4兆瓦,配置35台6.7兆瓦和27台7.7兆瓦大容量机组,投运后年均可提供清洁电能10.8亿千瓦时。
在这样的工况里完成62台大兆瓦风机吊装,考验的不是单次起重能力,而是设备在强风、高空、低温叠加环境下的稳定性与操控精度。据官网披露,项目团队采用主吊定点站位、辅吊配合溜尾、分体模块吊装的施工工艺,依托设备的稳固底盘和精准控制系统抵御大风晃动。以前大吨位履带吊接风电单,是几年一遇的大项目;现在风电基地一个接一个立项,极端工况吊装正在变成这门生意里的常规考题。

160米高空:风机大型化倒逼吊装设备换代
风机越做越大,吊装设备跟着换代,这条传导关系在徐工的产品线上看得最清楚。从徐工设计团队披露的脉络看,风机容量从0.8兆瓦到2.5兆瓦再到6.25兆瓦,对应起重机从XCA1600、XCA1800、XCA2600一路升级到XCA4000。2024年3月,XCA4000在河北衡水完成首吊,将重120吨的机舱和长95米、重28吨的叶片吊至160米高空,刷新全球起重机作业高度与吊重双纪录,最高可安装180米风机,主要零部件国产化率达到九成(据新华社、人民网当时报道)。

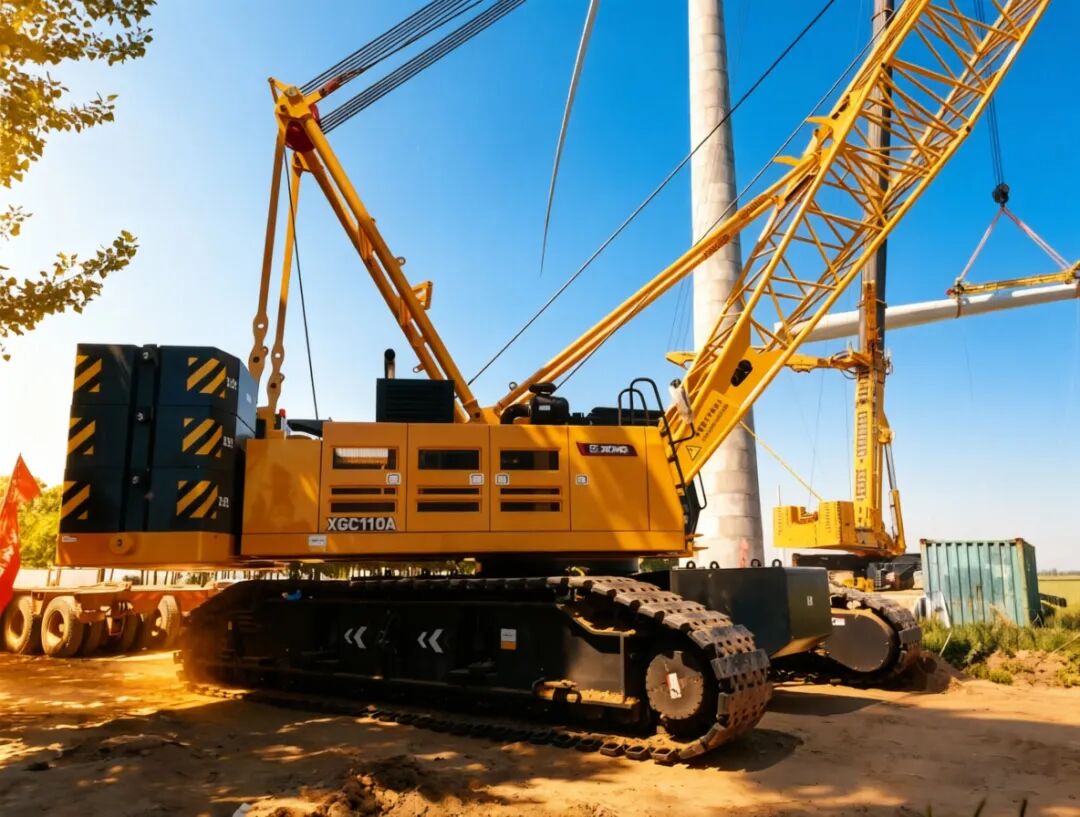

而最新通稿把目光投向了站在主吊旁边的辅吊。据徐工起重机械官方发布,XGC110A承担辅助吊装任务,全配运输仅需4辆车且不超重,履带全缩后运输宽度小于3.5米,配重按工况分级灵活选配。风电项目多在偏远地区,设备拆一次、运一趟都是钱,转场成本和配重成本省下来,就是实打实的施工利润。风机大型化不只催生更大的主吊,也把”一主一辅”的吊装组合变成了风电施工的标准配置,这条产品线上的每一档吨位,都有了对应的需求位置。

核电模块加码:需求不只在风电一个篮子里
大吨位吊装的需求并不只系于风电。据第一工程机械网消息,中联重科2000吨履带起重机助力太平岭核电3号机组大型模块顺利吊装。核电建设近年提速,大型模块化施工要求把工厂预制好的巨型模块整体吊装就位,单件重量远超一般工业吊装,对起重设备的吨位、精度和可靠性要求苛刻。随着核电项目进入连续批准、连续建设阶段,核电吊装正在成为大吨位履带吊稳定的需求来源。
风电、核电之外,高原风电同样在打开场景边界。中联重科1300吨履带起重机此前还在海拔4800米的西藏昌都约巴100兆瓦风电储能项目完成首台风机吊装,高寒缺氧加大风频发的环境下完成精准作业。新能源基建的项目地图铺到哪里,大吨位吊装设备的需求就跟进到哪里。
趋势研判:从通用型到大吨位,需求结构在换挡
把三个场景放在一起,可以做出两点判断。
第一,新能源基建正在对冲传统需求的波动。房地产和传统基建相关需求仍处在调整期,而风电基地、核电机组、高原风电储能项目给出了明确的新增装机节奏,这些项目离不开大吨位吊装,需求确定性跟着国家能源建设节奏走,而非跟着地产周期走。
第二,起重机行业的机会在结构而不在总量。通用吨位段竞争激烈,大吨位段却呈现项目带动、技术门槛高、单台价值量大的特点。风机每大型化一轮,吊装设备就换代一轮,160米高度只是当前这一代的考题,180米已经在参数表上。对起重机制造企业来说,能否持续推出适配更大兆瓦级风机的吊装方案,将在很大程度上决定下一阶段在新能源工地上的份额。
结语
塔城戈壁的62台风机、160米高空的6.25兆瓦机组、太平岭的核电大型模块,三个场景标出了同一个方向:能源结构转型正在把大吨位起重机从”压箱底的装备”变成”持续接单的装备”。需求结构换挡已经开始,吊装设备的下一代竞争,从风电场的风速窗口期里就能看出端倪。
驭Ai之势,赴山海之约
新闻来源:
1. 中联重科官网(2026-09):御风戈壁!中联重科1300吨履带起重机助力新疆塔城百万千瓦风电项目吊装施工,https://www.zoomlion.com/content/details18_34086.html
2. 新华社(2024-03-26):中国自主研制轮式起重机首次高空作业 刷新高度吊重双纪录,https://news.cn/20240326/94f6c5484efa431d997d3dfa1c468489/c.html
3. 徐工起重机械官方(2026-09-07,经新浪财经发布):XGC110A承担辅助吊装,一主一辅完成160米高空风机安装,https://k.sina.com.cn/article_5953466437_162dab0450670bbop0.html
4. 第一工程机械网(2026-09-08):中联重科2000吨履带起重机助力太平岭核电3号机组大型模块吊装,https://m.d1cm.com/news/20260908192415.shtml
5. 腾讯新闻(2026-09-09):中联重科1300吨履带起重机助力西藏昌都约巴风电储能项目首吊,https://news.qq.com/rain/a/20260909A08EC200
